设备到现场只是半成品。正确的安装和精细的调试,才能让设备发挥出设计性能。我们提供安装指导和调试服务,确保生产线一次性试车成功。
安装服务

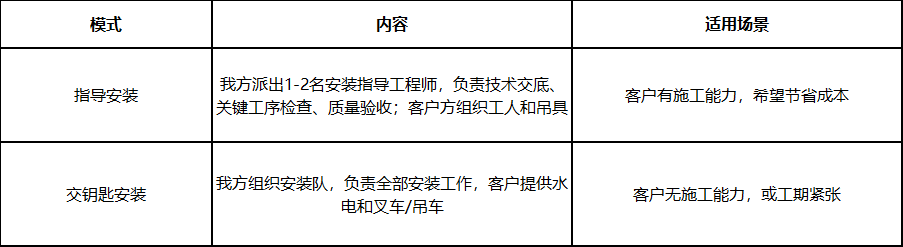

我们提供两种安装模式:

安装指导的主要工作:
1. 现场勘测:核对基础尺寸、预埋件位置、水电接口
2. 技术交底:向安装工人讲解图纸、注意事项
3. 设备就位:指导大型设备吊装、找平、找正
4. 管道连接:指导工艺管道、降温水管道安装
5. 电气接线:指导动力电缆、控制电缆、信号线接线
6. 过程检查:每一道工序完成后,双方签字确认
调试服务
安装完成后,进入调试阶段。调试分三步走:
一:单机试车
· 逐一启动各台设备(风机、炉体、给料机、输送机等)
· 检查转向、温度、振动、噪音、电流等
· 空载运行2-4小时,无异常方可进入下一步
二:联动空载试车
· 按工艺顺序,整线空载联动
· 检查各设备启停顺序、联锁保护、紧急停车
· 模拟正常生产流程,确认控制系统逻辑正确
三:带料试车
· 投入少量物料,逐步增加至设计负荷
· 记录各工艺参数(温度、压力、流量、电流)
· 取样分析产品指标,与试验数据对比
· 优化调整参数,直至达到设计指标
调试周期参考

客户配合事项
· 提供符合要求的电源、水源、气源
· 准备调试所需的物料(足够2-3天用量)
· 安排现场对接人员,配合我方调试
· 提供工人协助(拆装、清理等)
